设备装置完成(赵银川)
4月28日,由K8凯发集团卖力建设的瑞声南宁科技工业园(神冠园区)三期供电工程正式通电。

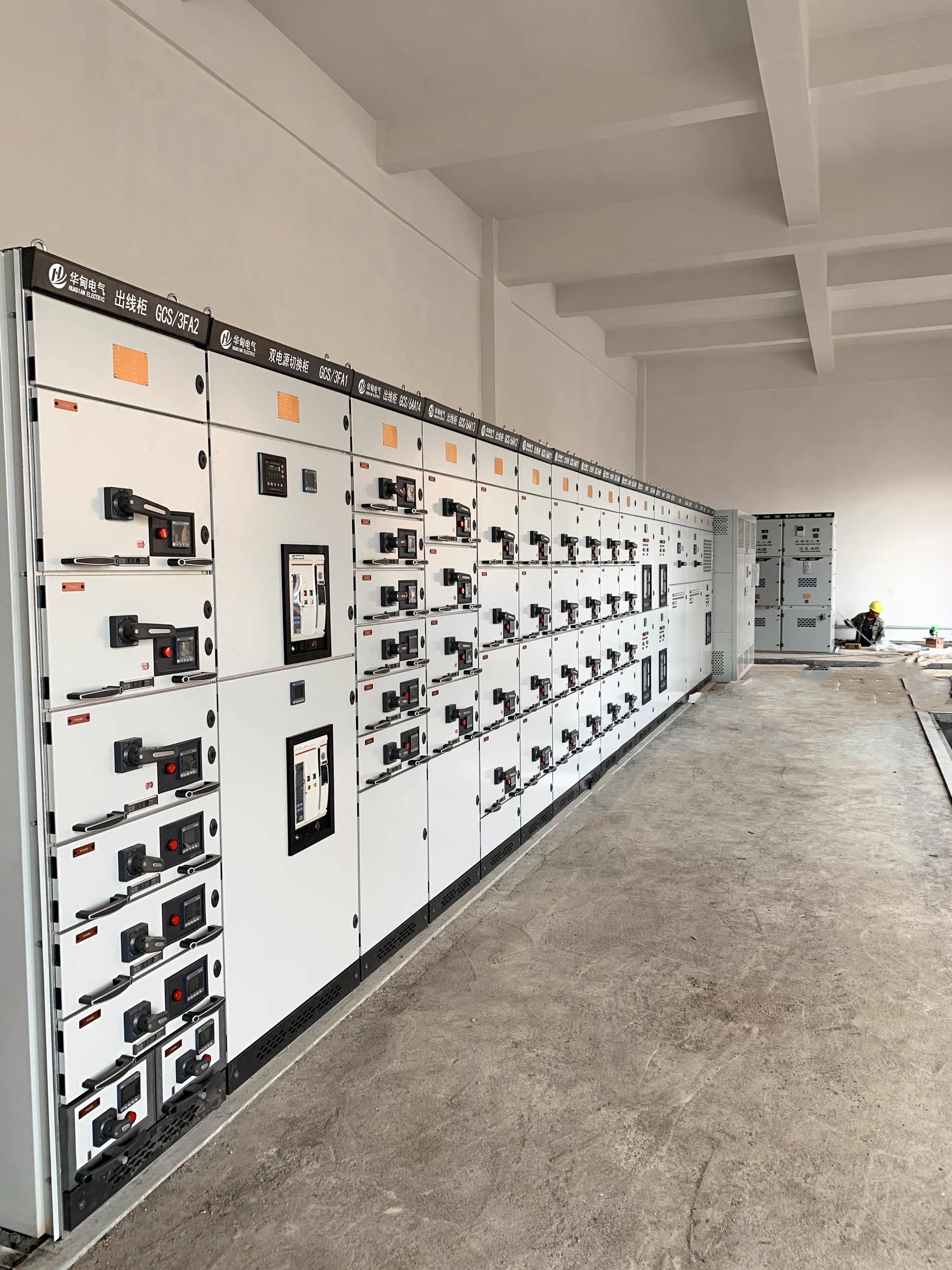

瑞声南宁科技工业园(神冠园区)三期供电工程是包管瑞声南宁科技工业园(神冠园区)三期项目顺利正常投产的要害项目,结合企业用电需求,项目主要建设内容为配套建设供电容量为15100kVA,共漫衍有四个配电房,开挖埋设电缆管道长度约1500米,装置变压器7台及配电柜115台。
2021年1月初,在接到经开区下达的建设任务后,K8凯发集团高度重视,抽调业务主干,指派专人“蹲点”效劳,积极与经开区财务局、建设生长局等部分通力相助,主动与瑞声公司、供电部分多次相同协商,力求设计计划及所选用的电力品牌满足企业生产需求。经多方努力,项目于2021年2月底进场施工,施工期间,K8凯发集团提前谋划,精心组织,一是紧抓现场土建部分施工,科学合理制定施工计划,倒排工期,要求施工单位加大人力、物力、财力投入,在确保质量宁静情况下,管线开挖历程中多个工种交叉作业,加班加点赶工期,以“每日有日报、每周见周报”的小步快跑前进方法,切实解决项目推进历程中遇到的问题。二是紧抓设备生产及装置情况。派专人协助施工单位订货,协调供货商及生产单位优先排产供货,深入设备生产产线了解产品生产进度,实时与厂家相同,加大人员调配和包管设备生产装置人员,确保设备顺利送达现场并完成装置。三是紧抓供电接入手续治理。指导施工单位治理接电手续,积极协调江南供电分局,取得供电部分支持并开辟“绿色通道”,确保设备完成装置后顺利治理供电接入手续。整个工程实施,仅用了不到60天时间完成设计、施工、装置、调试等系列事情,此次正式通电获得经开区管委会和企业的高度赞许。
此工程的正式通电,有效解决了瑞声公司(神冠园区)三期项目永久用电需求,为项目早日投产划下浓墨重彩的一笔,同时也对经开区落实自治区强首府战略,打造千亿工业园有着十分重要的意义。
(科巨公司 莫国酬/文)
